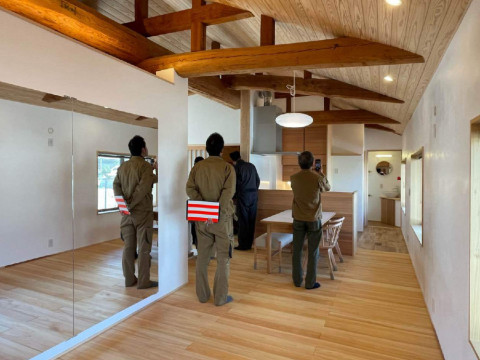

長浜市 T様邸

リノベーション

地域別|すべて

建築中レポート

1. 2024年10月24日
内部工事

内部工事

器具付けがすすんでいます。

2. 2024年10月23日
内部工事

内部工事

1階では洗濯室の板張りが完了しました。

3. 2024年10月15日
左官工事

左官工事

2階壁のしっくい塗りが完了しました。

4. 2024年10月05日
内部工事

内部工事

1階の大工工事がすすんでいます。玄関ホールのフロア張りをおこなっています。

5. 2024年10月02日
大工完了検査

2階大工完了検査

石膏ボードが張り終わり、2階の大工完了検査をおこないました。2階は続けて内部左官工事へとすすんでいきます。

6. 2024年09月21日
内部工事

内部工事

石膏ボード張りがすすんでいます。内部大工工事も残りわずかです。

7. 2024年09月17日
大工下地検査

大工下地検査

壁下地の施工が完了し、大工下地検査をおこないました。

8. 2024年09月09日
内部工事

内部工事

造り付け家具の造作をおこなっています。テレビ周り収納コーナーの造作が完成しました。

9. 2024年08月09日
内部工事

内部工事

壁間仕切りと壁下地の施工がすすんでいます。

10. 2024年08月08日
外壁工事

外壁工事

外壁の板金張りを施工中です。

11. 2024年08月02日
内部工事

内部工事

フロア張りをおこなっています。遮音のため、フロア材を張る前に石膏ボードを張ります。

12. 2024年07月26日
内部工事

内部工事

天井の羽目板張りがすすんでいます。

13. 2024年07月04日
内部工事

内部工事

天井下地の施工をおこなっています。

14. 2024年06月26日
内部工事

内部工事

床下地の施工をおこなっています。根太で下地を組み、断熱材を根太間に入れ、構造用合板を張っていきます。

15. 2024年06月19日
断熱工事

断熱工事

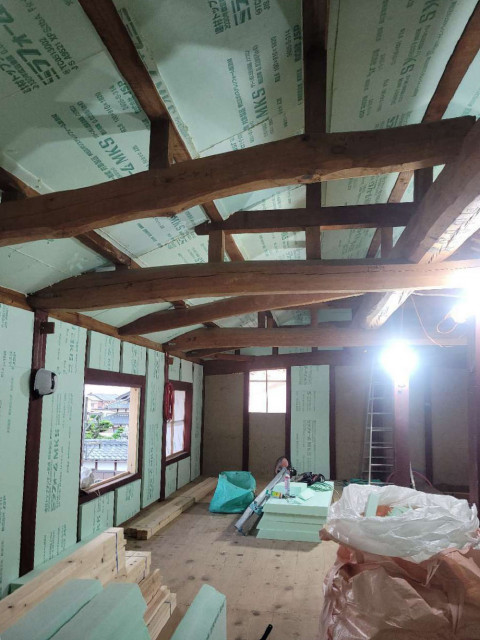

内部では2階の断熱工事をおこなっています。断熱が連続するようにしっかり施工していきます。

16. 2024年06月14日
外壁工事

外壁工事

不陸の調整が終わり、透湿防水シート張りをおこないました。

17. 2024年06月11日
外壁工事

外壁工事

外壁の不陸(凸凹している状態のこと)を調整するため、下地の施工をおこなっています。

18. 2024年06月10日
ユニットバスの設置

ユニットバスの設置

ユニットバスを設置しました。お施主様に新しいユニットバスを使っていただけるように脱衣室の仕上げをおこなっていきます。

19. 2024年06月06日
内部工事

内部工事

内部工事に先立ち、ユニットバスの据え付けをおこないます。浴室と脱衣室部分の断熱工事をおこなっています。

20. 2024年06月03日
外壁の解体

外壁の解体

外壁を張り替えるため、既存の外壁の解体をおこないました。解体後はブルーシートでしっかり養生します。

21. 2024年05月28日
内部の解体完了

内部の解体完了

内部の解体が完了しました。

22. 2024年05月23日
解体

解体

内部の解体からはじまります。解体材を運搬しやすいように、ステージ足場を組みました。

23. 2024年01月29日
before

before

24. 2024年01月29日
before

before

2階内観
