岐阜県大垣市 N様邸

新築

地域別|すべて

建築中レポート

1. 2024年11月05日
内部工事

内部工事

フロア張りの施工をおこなっています。2階床は防音のために石膏ボードを張ってからフロア材を施工していきます。

2. 2024年10月31日
外壁下地検査

外壁下地検査

外部では外壁下地の施工が完了し、外壁下地検査をおこないました。

3. 2024年10月31日
内部工事

内部工事

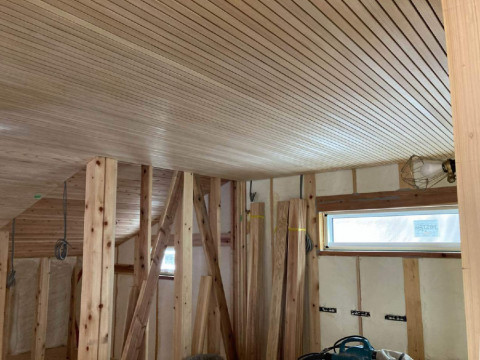

天井の板張りがすすんでいます。こちらは寝室の天井、小幅板の目透し張りで仕上げています。

4. 2024年10月10日
内部工事

内部工事

内部では天井下地の施工がすすんでいます。

5. 2024年10月09日
屋根工事

屋根工事

屋根の瓦葺き工事が完了しました。

6. 2024年09月30日
外壁工事

外壁工事

透湿防水シート張りが完了し、通気桟の施工がすすんでいます。

7. 2024年09月30日
屋根工事

屋根工事

瓦葺きがすすんでいます。太陽光パネルを設置する面には専用架台を施工してから瓦を葺いていきます。

8. 2024年09月21日
屋根工事

屋根工事

屋根の瓦葺きがすすんでいます。瓦は三州野安のセラマウントを使用しています。

9. 2024年09月18日
断熱工事

断熱工事

天井と壁に発泡ウレタン吹付断熱を施工し、断熱工事が完了しました。

10. 2024年09月15日
屋根工事

屋根工事

屋根の瓦葺き工事がはじまりました。縦桟テープを貼ってから桟木を施工していきます。

11. 2024年09月15日
外壁工事

外壁工事

サッシの取り付け、家の気密性を高めるための気密テープ貼りが完了しました。

12. 2024年09月03日
上棟

上棟一日目完了

大屋根の垂木を流し終わり、上棟一日目の作業が完了しました。

13. 2024年09月03日
上棟

上棟がすすんでいます。

上棟作業がはじまりました。国産ヒノキの柱を立てていきます。

14. 2024年09月03日
上棟

上棟がはじまります

晴天の下、いよいよ上棟がはじまります。

15. 2024年08月26日
土台据え

土台据え

構造用合板を施工した後、雨などで濡れないように養生をして土台据え作業の完了です。

16. 2024年08月26日
土台据え

土台据え

土台を据えて大引きを入れた後、床断熱工事をおこないます。断熱材を施工し、隙間がないようにしっかり気密テープを貼ります。

17. 2024年08月26日
土台据え

土台据え

土台据えがはじまりました。床下換気のために基礎パッキンを基礎立ち上がりの上に敷いてから国産ヒノキの土台を据えていきます。

18. 2024年08月19日
基礎工事

基礎工事

コンクリートの養生が終わり、型枠の解体をおこないました。

19. 2024年08月08日
基礎工事

基礎工事

基礎スラブの生コンクリート打設、立ち上がり部の型枠組みと作業がすすんでいます。これから立ち上がり部の生コンクリート打設をおこないます。

20. 2024年08月05日
基礎配筋検査

基礎配筋検査

配筋が組み上がり、基礎配筋検査をおこないました。

21. 2024年08月01日
基礎工事

基礎工事

基礎工事がはじまりました。掘削・砕石敷均し・防湿シート張りと作業がすすみ、配筋を組む準備をおこなっています。

22. 2024年07月27日
改良工事

改良工事

整地をして改良工事完了です。このあと基礎工事へとすすみます。

23. 2024年07月27日
改良工事

改良工事

基礎の形状に合わせて杭頭を切断処理していきます。

24. 2024年07月26日
改良工事

改良工事

打設が完了しました。パイルが地盤から出ているのは、パイルが支持層まで届いている証です。

25. 2024年07月26日
改良工事

改良工事

パイル全ての施工深度を確認していきます。オートレベルで確実に貫入量を測定することができます。

26. 2024年07月26日
改良工事

改良工事

高強度コンクリート杭を支持基盤まで圧入することで、確実に家を支えます。

27. 2024年07月26日
改良工事

改良工事

掘削した孔に、油圧でパイルを圧入していきます。

28. 2024年07月26日
改良工事

改良工事

パイルを圧入するため、必要な深さまで掘削します。

29. 2024年07月26日
改良工事

改良工事

土地の改良工事がはじまります。高強度のコンクリートの中にPC鋼の撚り線を入れたH型PCパイルを使った地盤改良をおこないます。

30. 2024年07月09日
地鎮祭

地鎮祭

本日、滞りなく地鎮祭を執り行いました。
