長浜市 K様邸
リノベーション
地域別|長浜市

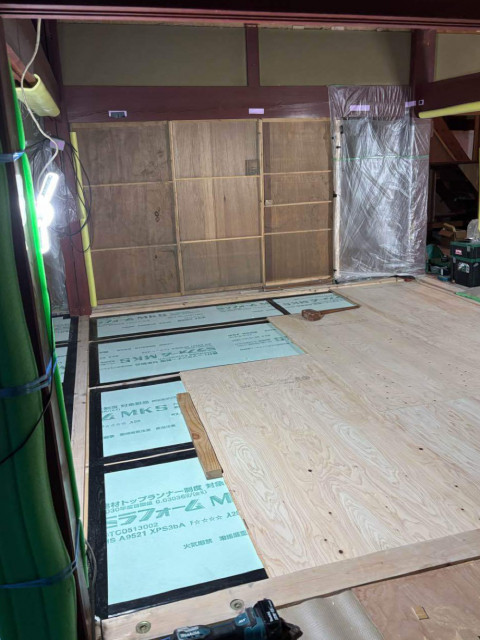

建築中レポート
- 1. 2025年03月31日
-
内部工事

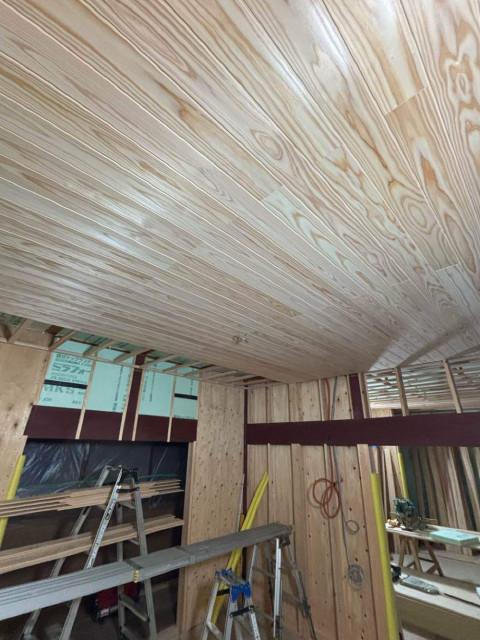

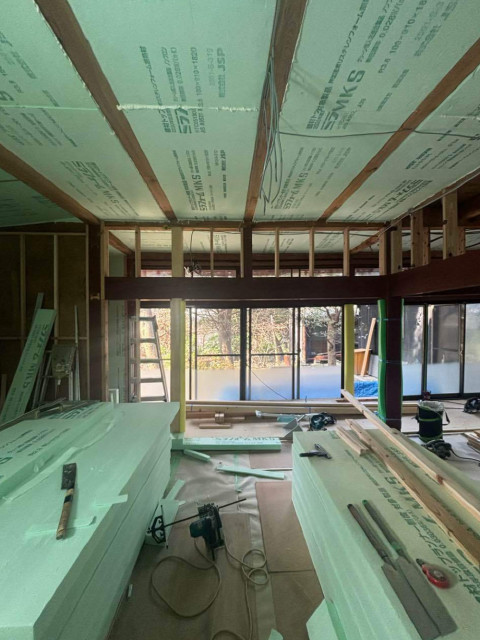

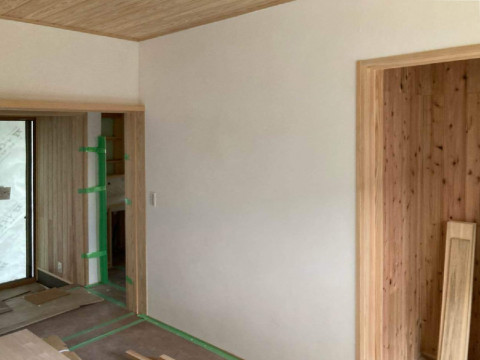

天井の羽目板張りをおこなっています。
- 2. 2025年03月26日
-
内部工事

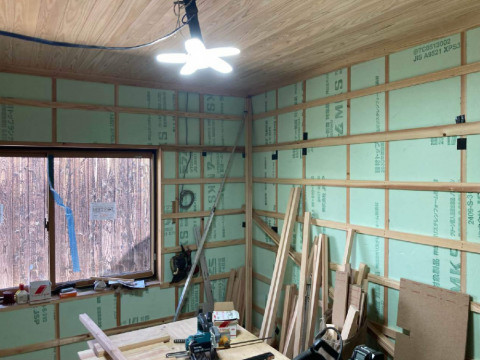

天井断熱工事がすすんでいます。
- 3. 2025年03月13日
-
内部工事

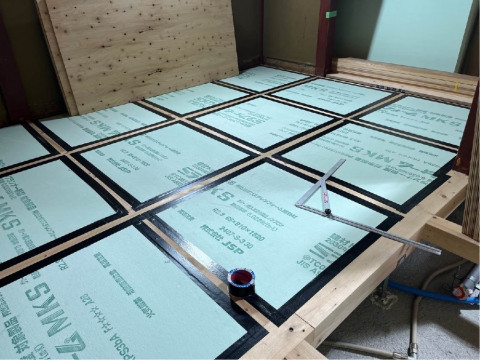

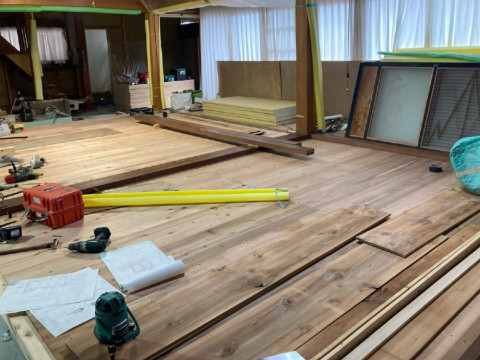

北側の床断熱工事をおこないました。
- 4. 2025年03月05日
-
内部工事

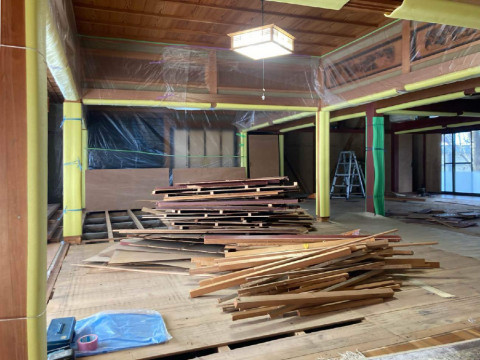

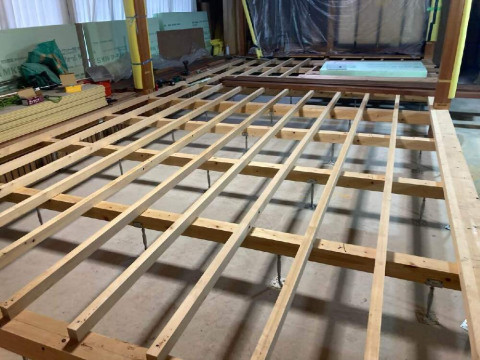

根太の上に野地板を張り、既存の敷居を据えます。
- 5. 2025年03月04日
-
内部工事

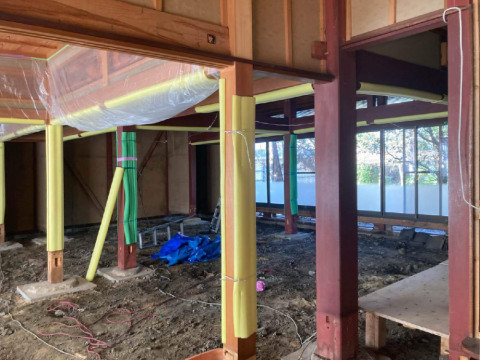

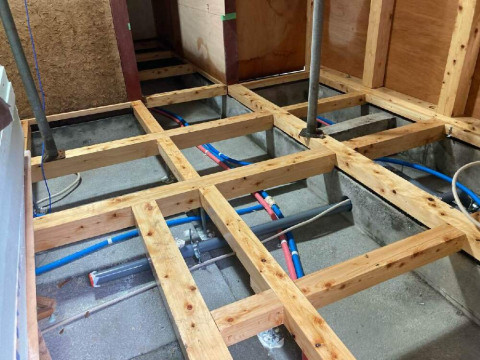

大工工事がはじまりました。南の二間を原状復帰するため、大引と根太を流します。
- 6. 2025年02月25日
-
基礎工事

基礎立ち上がりの生コンクリート打設と養生も終えて型枠を解体し、基礎工事が完了しました。
- 7. 2025年02月17日
-
基礎工事

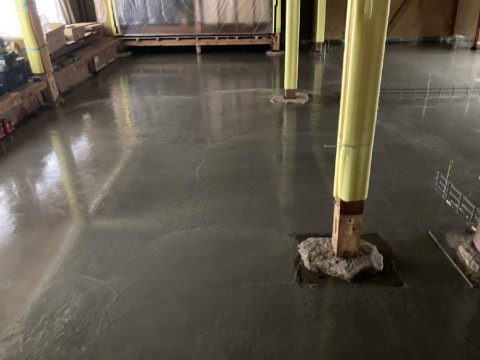

生コンクリートの打設をおこないました。
- 8. 2025年02月15日
-
基礎工事

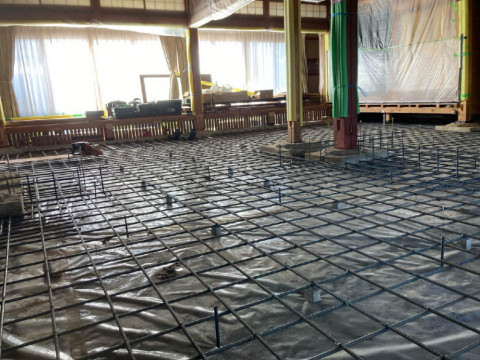

基礎配筋が組みあがり、配筋検査をおこないました。
- 9. 2025年02月05日
-
基礎工事
家揚げが終わると基礎工事をおこないます。地面からの湿気が上がってこないように防湿シートを敷き、配筋を組んでいきます。
- 10. 2025年01月23日
-
家揚げ

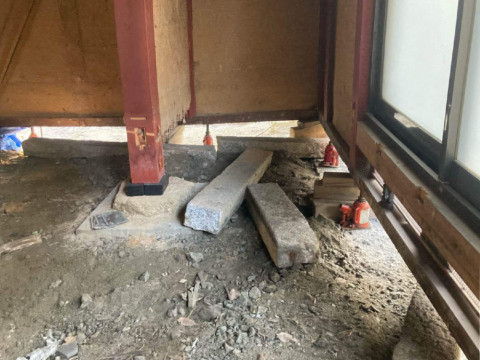

続いて家揚げの作業をおこないます。ジャッキを使って建物全体を少しずつ揚げていきます。
- 11. 2025年01月15日
-

解体の完了
解体作業が完了しました。
- 12. 2025年01月07日
-
解体
二期工事がはじまりました。まずは家揚げをおこなう範囲の解体をおこないます。
- 13. 2024年12月25日
-
外壁工事

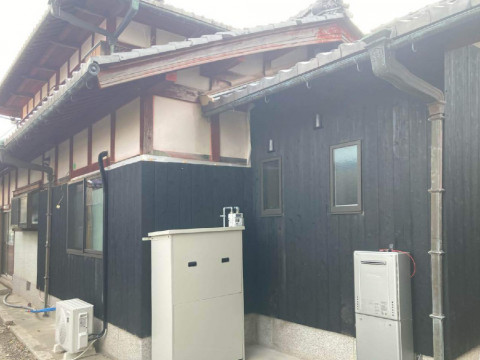

外壁の焼き板張りが完了しました。
- 14. 2024年12月24日
-
水回りの完成

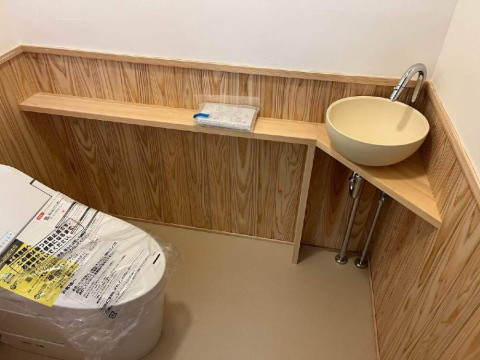

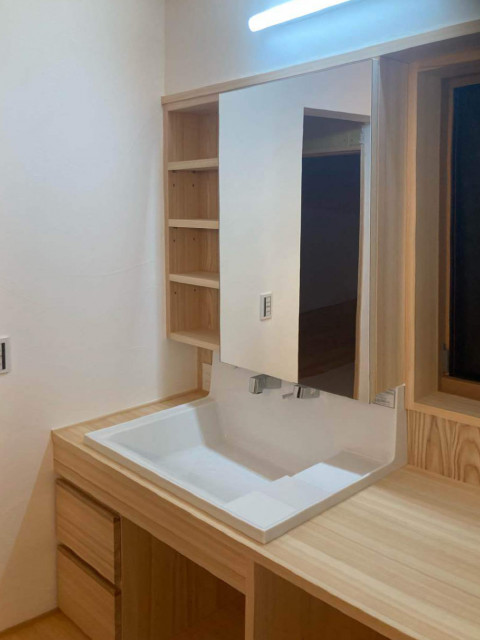

クリーニングが終わり、水回りの工事が完了しました。
- 15. 2024年12月21日
-
外壁工事

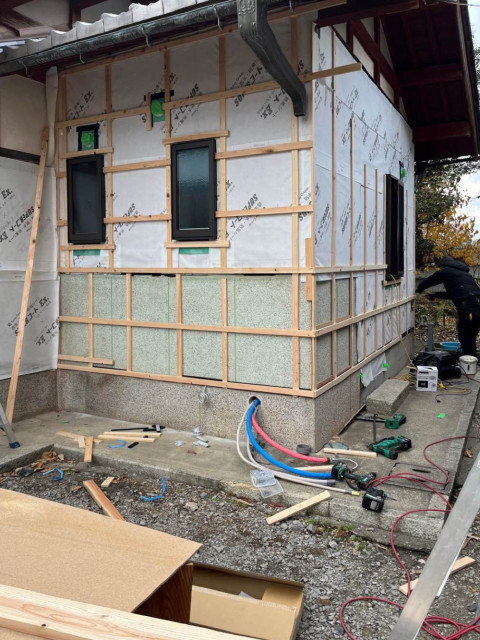

外壁下地の施工をおこなっています。
- 16. 2024年12月16日
-
器具付け
住宅設備の器具付けをおこないました。まもなく水回りの工事完了です。
- 17. 2024年12月14日
-
左官工事
壁の漆喰塗りが完了しました。
- 18. 2024年12月11日
-
左官工事

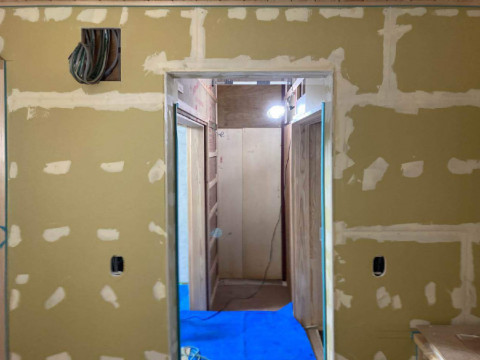

内部大工工事が完了し、内部左官工事がはじまりました。パテ処理がすすんでいます。
- 19. 2024年11月18日
-
内部工事
天井の羽目板張りをおこないました。
- 20. 2024年11月14日
-
断熱工事

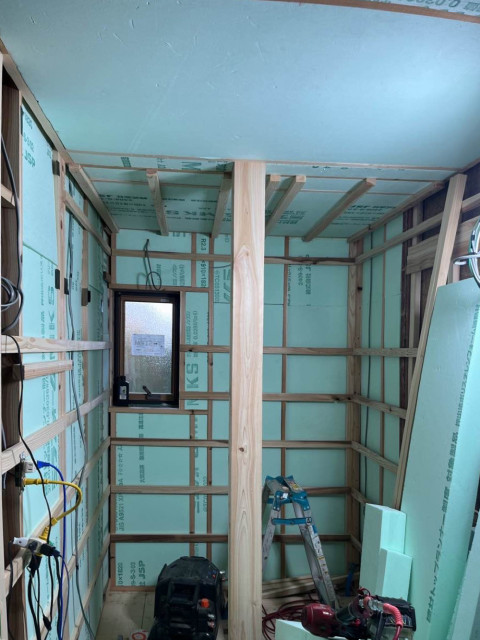

壁と天井の断熱工事をおこないました。
- 21. 2024年11月11日
-
外壁工事

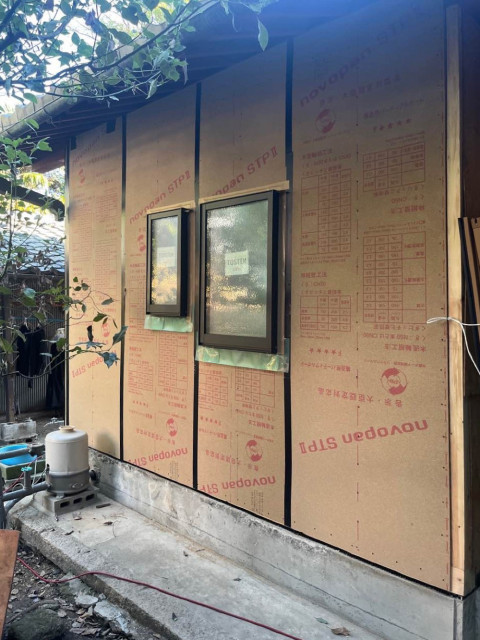

サッシの取り付けが完了しました。
- 22. 2024年11月08日
-
壁の補強

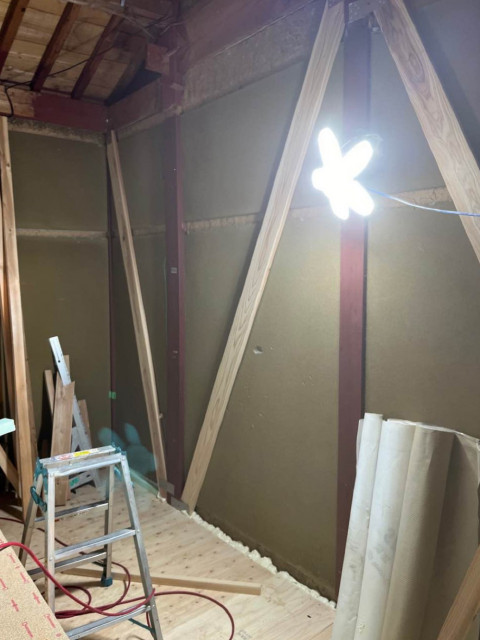

既存の壁に筋交いを施工し、補強をおこないました。
- 23. 2024年11月05日
-
外壁工事
サッシを取り付ける部分には開口枠を施工をします。
- 24. 2024年11月01日
-
断熱工事
床の断熱工事をおこないました。
- 25. 2024年10月31日
-
内部工事
土台と大引の施工をおこないました。
- 26. 2024年10月21日
-
構造材の入れ替え
構造材の入れ替えをおこなっています。サポーターで梁を支え、土台と柱を入れ替えます。
- 27. 2024年10月19日
-
基礎工事

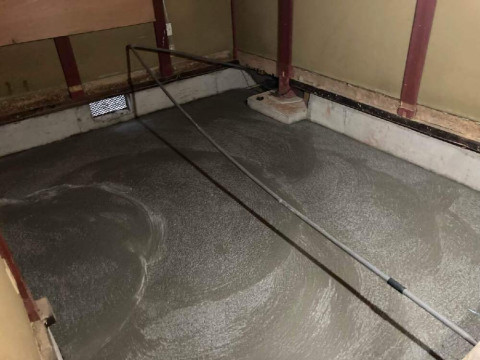

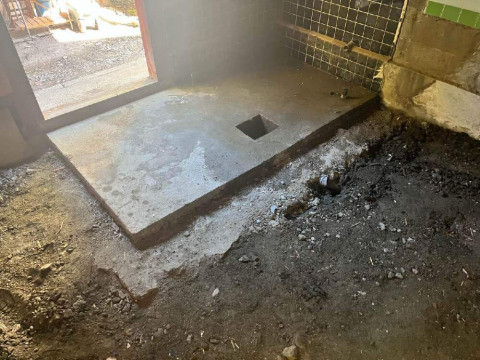

防湿コンクリートの打設をおこないました。
- 28. 2024年10月10日
-
解体
水回りの解体が完了しました。
- 29. 2024年09月17日
-
仮設工事

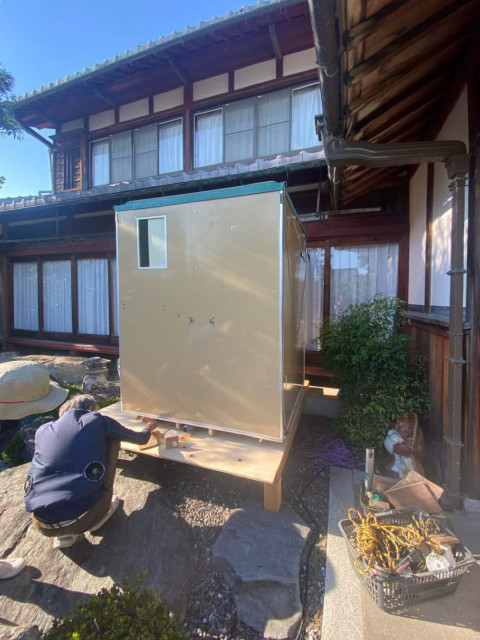

お住まいの改修工事がはじまります。まずは水回りの改修をおこなうので、着工の前に仮説風呂の設置をおこないました。
