長浜市平方町 M様邸
新築
地域別|長浜市
建築中レポート
- 1. 2022年06月23日
-

地鎮祭
本日、晴天の中、滞りなく地鎮祭を執り行いました。

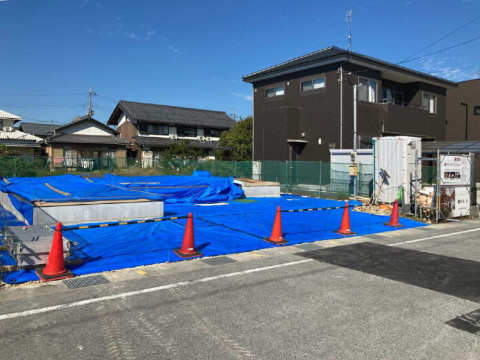

- 2. 2022年09月20日
-
改良工事

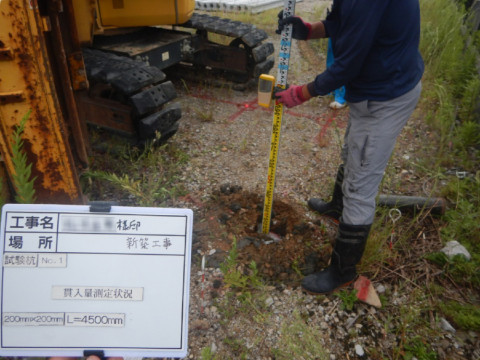

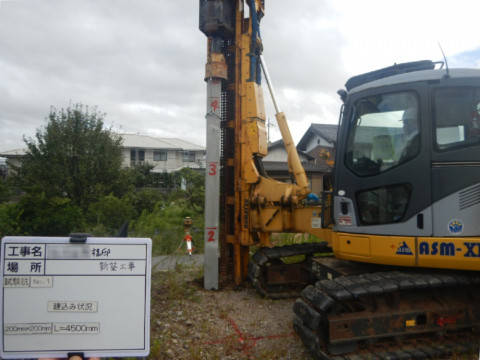

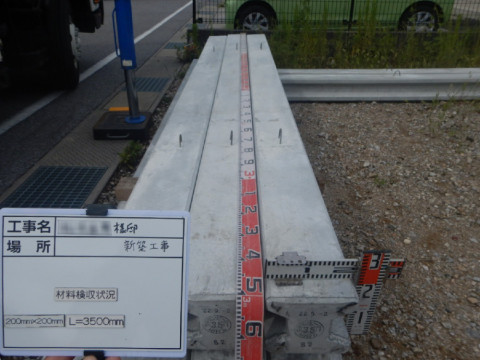

土地の改良工事がはじまります。高強度のコンクリートの中にPC鋼の撚り線を入れたH型PCパイルを使った地盤改良をおこないます。
- 3. 2022年09月20日
-
改良工事

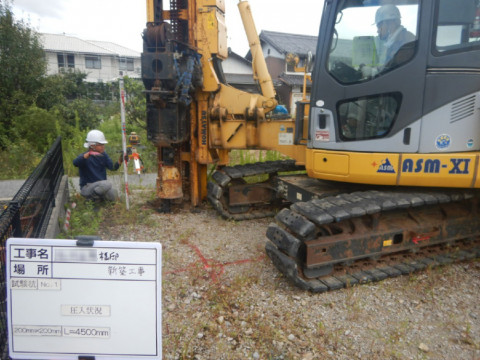

パイルを圧入するため、必要な深さまで掘削します。
- 4. 2022年09月20日
-
改良工事

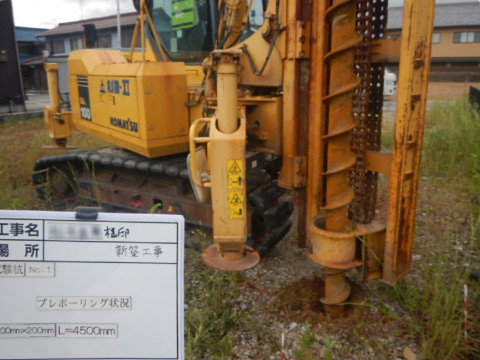

掘削した孔に、油圧でパイルを圧入していきます。
- 5. 2022年09月20日
-
改良工事
高強度コンクリート杭を支持基盤まで圧入することで、確実に家を支えます。
- 6. 2022年09月20日
-
改良工事
パイル全ての施工深度を確認していきます。オートレベルで確実に貫入量を測定することができます。
- 7. 2022年09月21日
-
改良工事
打設が完了しました。続いて基礎の形状に合わせて杭頭を切断処理しています。
- 8. 2022年09月21日
-
改良工事
整地をして改良工事完了です。このあと基礎工事へとすすみます。
- 9. 2022年09月22日
-
基礎工事
基礎工事が着工しました。丁張りをおこない、これから建てるお家の正確な位置を出します。
- 10. 2022年09月28日
-
基礎工事
掘方・転圧と作業がすすみ、防湿シートをしっかりと張りました。捨てコンクリートの打設まで終わっています。
- 11. 2022年10月03日
-

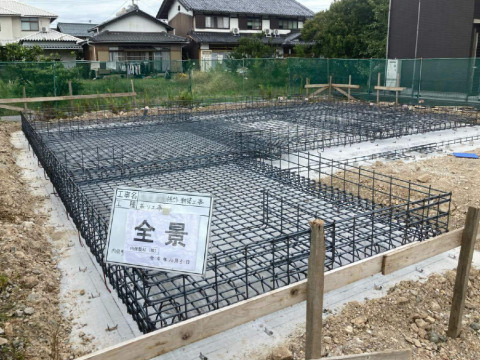

基礎配筋検査
配筋が組み上がり、基礎配筋検査をおこないました。検査結果は合格、この後型枠を組んで基礎スラブの生コンクリート打設へとすすみます。
- 12. 2022年10月07日
-
基礎工事

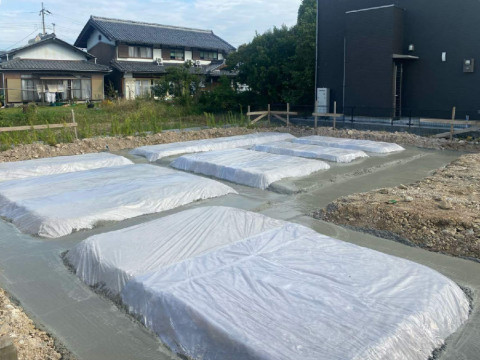

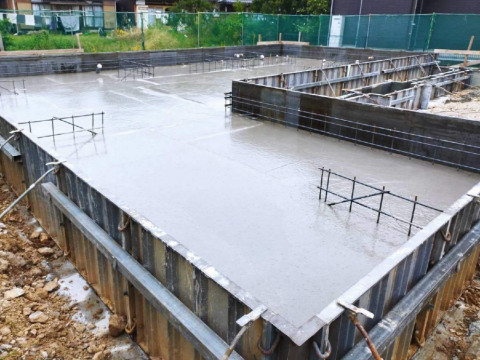

基礎スラブの生コンクリート打設をおこないました。丁寧にならしてからしっかりとコンクリートを乾燥させます。
- 13. 2022年10月11日
-
基礎工事
立ち上がり部の型枠を組み、生コンクリートを打設しました。
- 14. 2022年10月14日
-
基礎工事

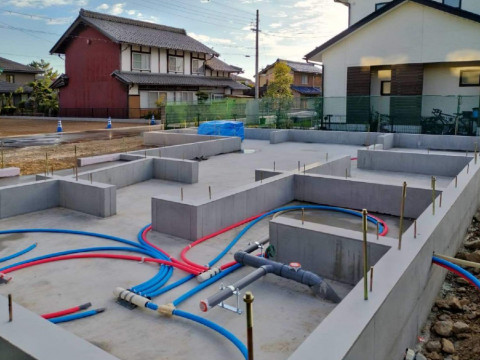

型枠を外して基礎が完成しました。仕込み配管も終わり、木工事へとすすんでいきます。
- 15. 2022年10月21日
-
土台据え

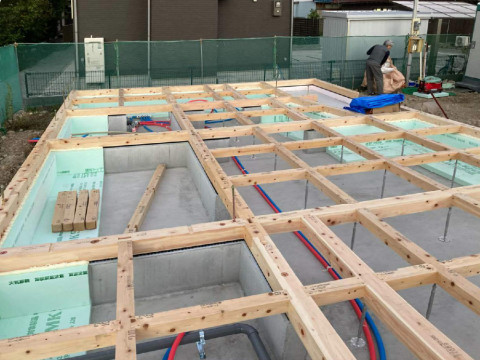

土台据えがはじまりました。国産材ヒノキの土台をしっかり据えていきます。合わせて基礎断熱工事もおこないました。
- 16. 2022年10月21日
-
土台据え
構造用合板を施工して雨養生をおこない、土台据えの作業が終了しました。上棟までもう間もなくです。
- 17. 2022年10月24日
-

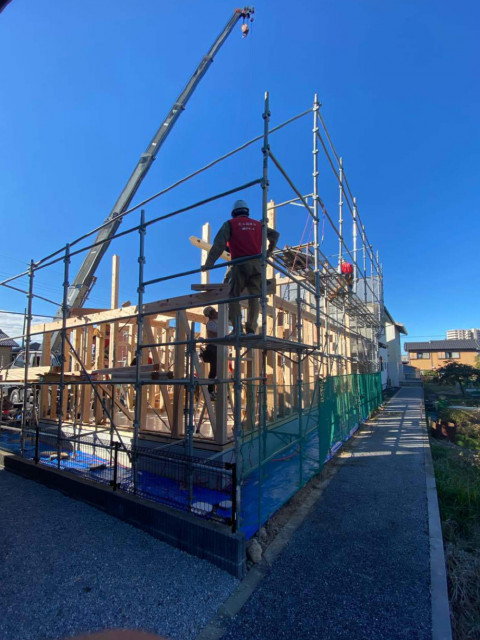

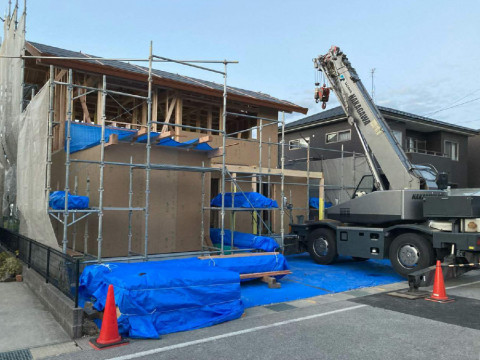

上棟がはじまりました

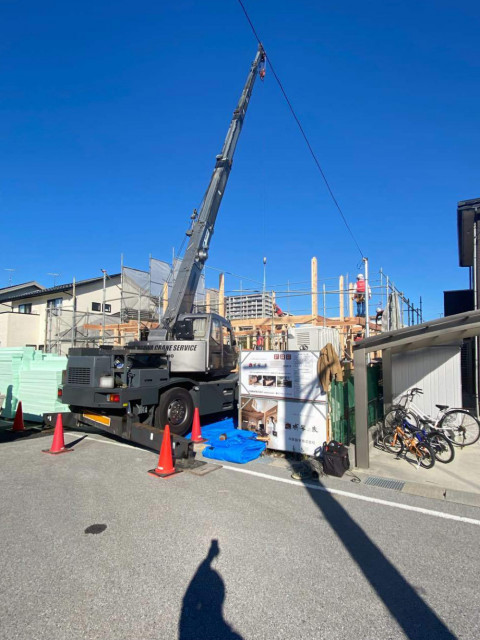

晴天の下、上棟がはじまりました。レッカー車のクレーンで材料を吊り上げて柱と梁を組み上げていきます。
- 18. 2022年10月24日
-
上棟がすすんでいます
足場から作業をする人、脚立を使って作業をする人、それぞれの持ち場について作業をすすめていきます。
- 19. 2022年10月24日
-
上棟がすすんでいます

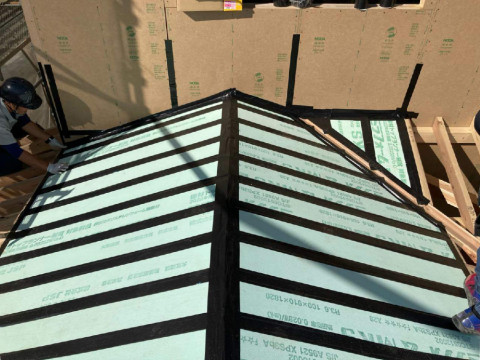

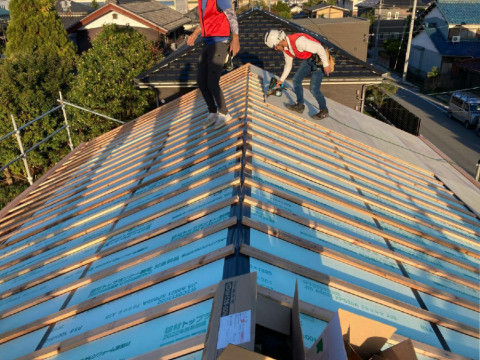

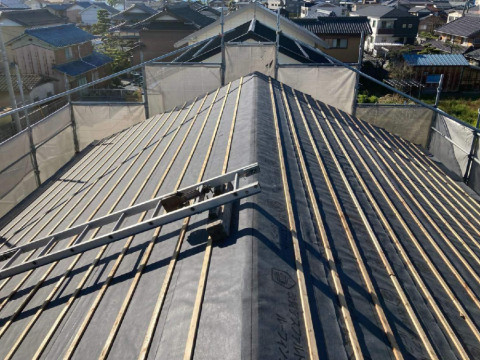

作業が順調にすすみ、大屋根の屋根断熱工事が終わりました。屋根下地に構造用合板を張っていきます。
- 20. 2022年10月24日
-
上棟1日目完了
大屋根に防水シートを張って雨仕舞いをおこない、上棟1日目の作業が完了しました。

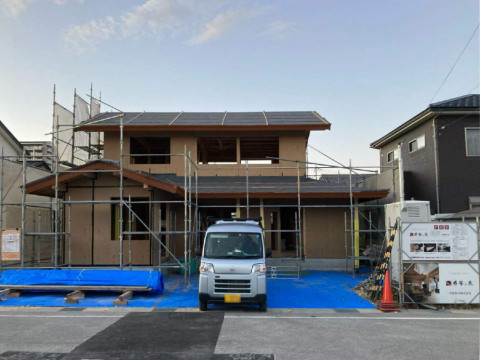

- 21. 2022年10月25日
-
上棟2日目
上棟2日目は下屋の作業をおこなっています。気密テープを貼って気密処理をしっかりおこないました。
- 22. 2022年10月25日
-
上棟2日目
屋根通気桟を施工しました。空気がよく流れるように一番上の部分は隙間を空けます。
- 23. 2022年10月25日
-
上棟2日目完了
2日間の上棟作業が完了しました。職人のみなさん、安全な作業をありがとうございました!
- 24. 2022年10月29日
-
外壁工事

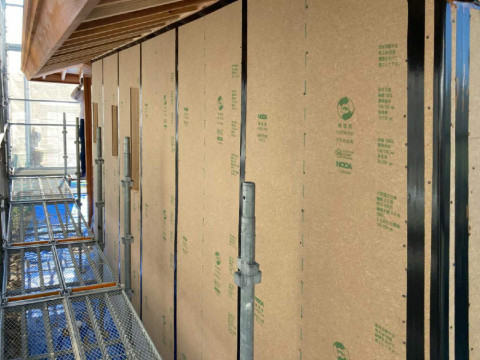

気密性を高めるため、耐力面材のジョイント部や木部との取り合い部に気密テープ貼りました。
- 25. 2022年11月10日
-
外壁工事

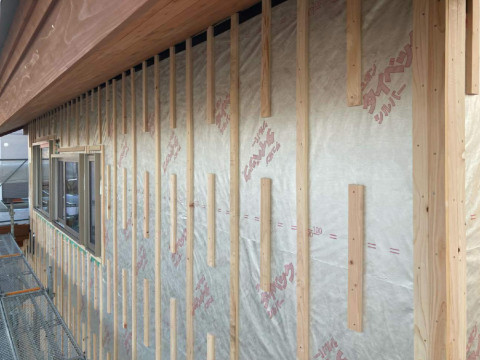

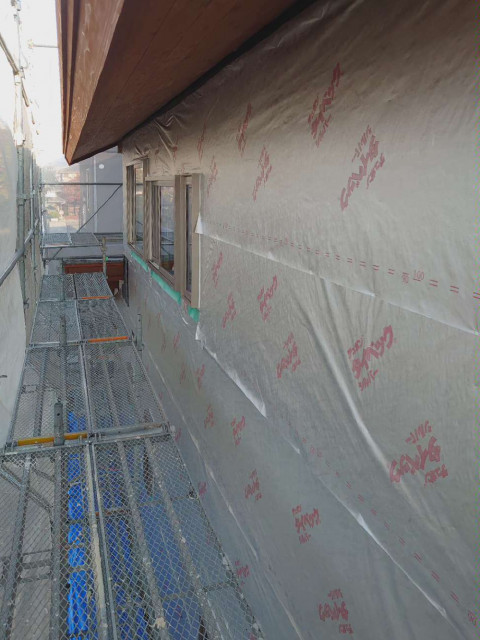

外壁に遮熱透湿防水シートを張りました。
- 26. 2022年11月25日
-
屋根工事
屋根の瓦葺き工事がはじまりました。瓦桟の施工が完了しています。
- 27. 2022年12月09日
-
外壁工事
外壁通気桟の施工がすすんでいます。
- 28. 2022年12月19日
-
屋根工事
下屋の瓦葺きが完了しました。
- 29. 2023年01月10日
-
屋根工事

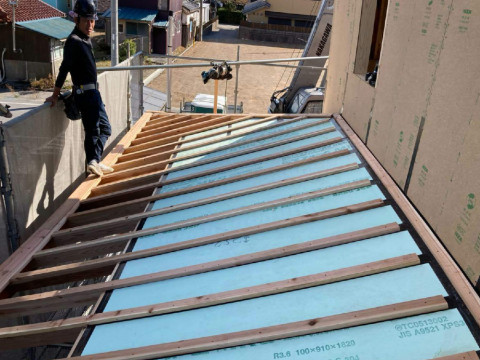

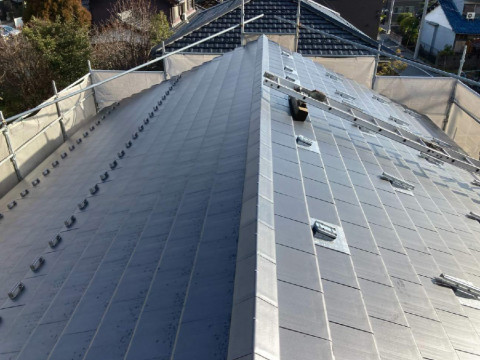

大屋根の瓦葺き工事が完了しました。太陽光パネルを設置する面には専用の支持瓦を施工しています。
- 30. 2023年01月10日
-
内部工事

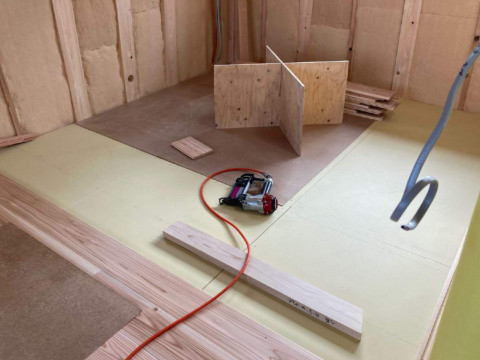

内部ではフロア張りをおこなっています。2階床は防音のために石膏ボードを張ってからフロア材を施工していきます。
- 31. 2023年01月19日
-
外壁工事

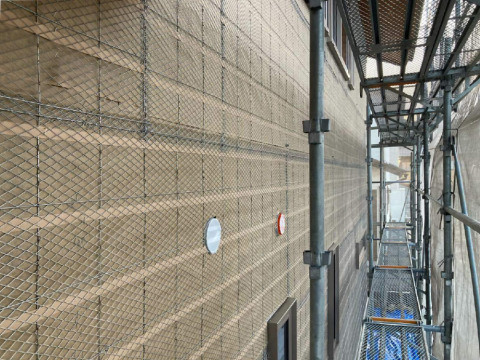

外壁のラス張りをおこないました。続けて外壁左官工事へとすすみます。
- 32. 2023年02月01日
-
内部工事

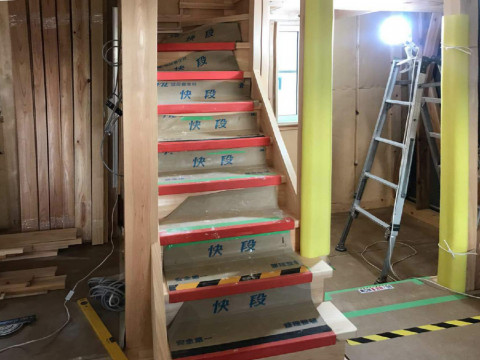

階段の取り付けが完了しました。
- 33. 2023年02月13日
-
内部工事

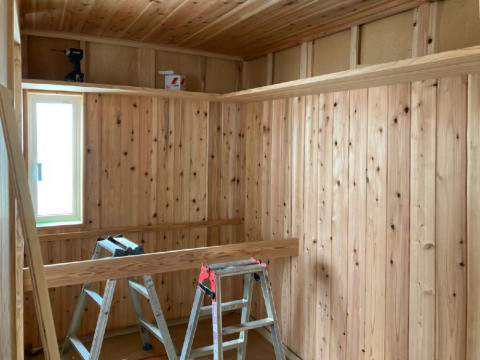

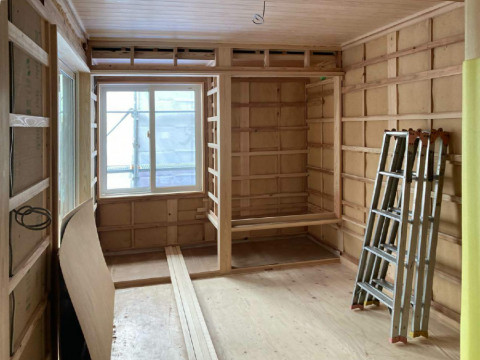

壁下地の施工がすすんでいます。
- 34. 2023年02月25日
-

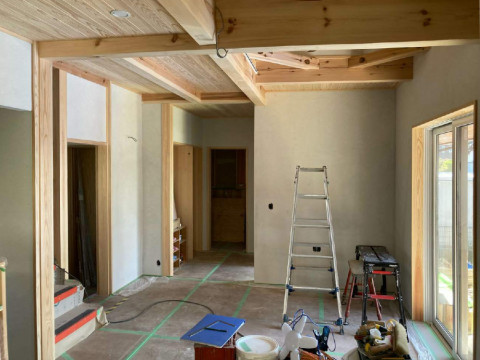

内部工事
クローゼットの板張りがすすんでいます。掛けと幕板と呼ばれる部材を固定し、これから中段の施工をすすめていきます。
- 35. 2023年02月25日
-
外壁工事
外壁左官工事がはじまりました。モルタル下塗りをおこない、次の中塗りがしやすいように網を塗りこんだ後、しっかり乾燥させます。
- 36. 2023年03月06日
-
外壁工事

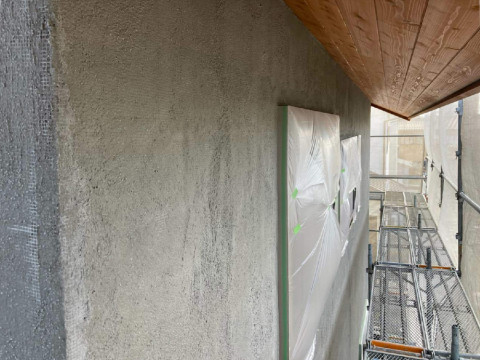

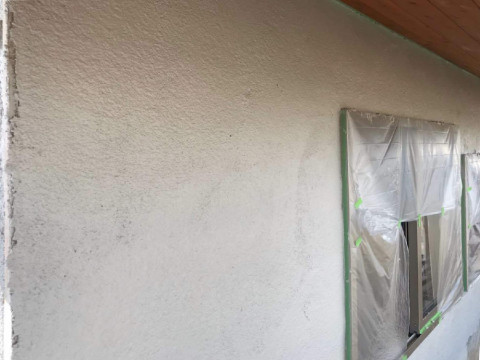

外壁のモルタル塗りが終わり、続いて仕上げ塗り。シラスを原料にしたそとんで仕上げ塗りを行っています。
- 37. 2023年03月23日
-
内部工事

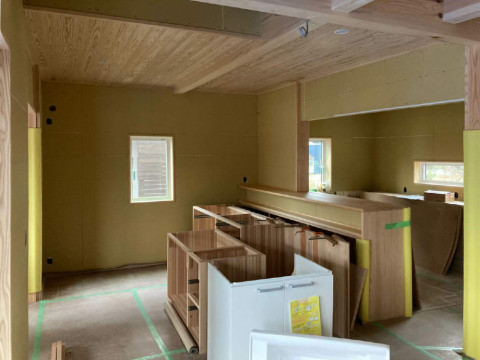

石膏ボード張りが完了しました。造り付けキッチンバックが搬入されました。これから取り付けです。
- 38. 2023年03月27日
-
足場の解体
外壁工事が完了し、足場の解体をおこないました。
- 39. 2023年03月27日
-
左官工事
内部左官工事がはじまりました。石膏ボードのジョイント部にファイバーテープを貼り、下処理をすすめていきます。
- 40. 2023年04月10日
-
左官工事
内部左官工事がすすんでいます。
- 41. 2023年04月28日
-
完成

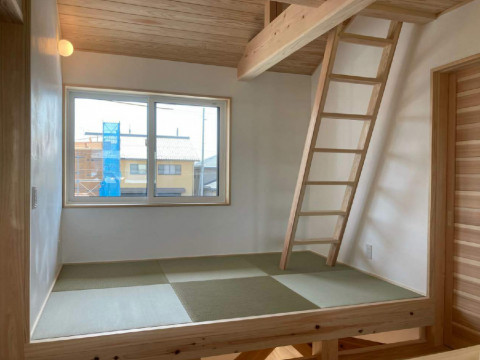

クリーニングやたたみ工事が終わりました。2階のスキップフロアは畳敷きに。新しいイ草の香りが漂います。
- 42. 2023年07月07日
-
外構工事

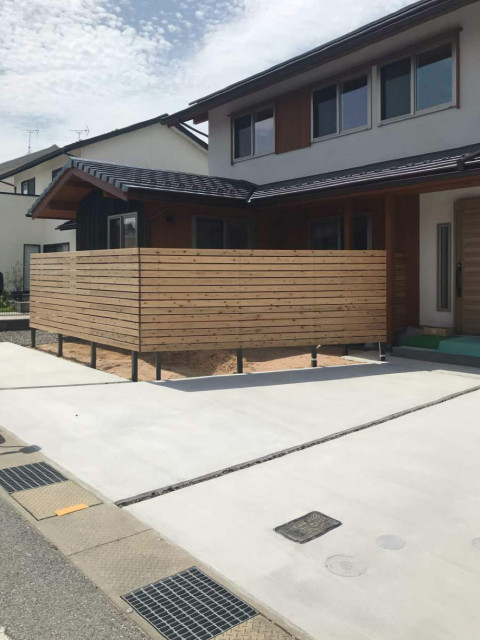

外構工事がすすんでいます。
- 43. 2023年07月16日
-

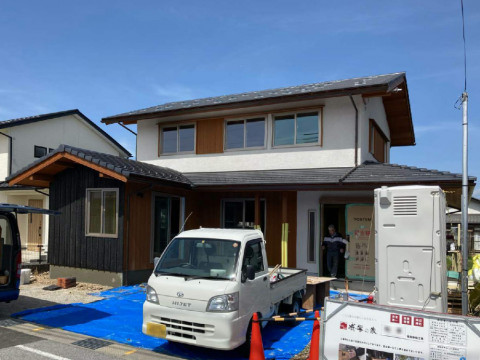

祝!お引き渡し
本日、無事にお引き渡しさせていただきました。無垢の木のお家でのお暮らしをどうぞお愉しみください!末永いお付き合いをどうぞよろしくお願いいたします!
