長浜市 O様邸
新築
地域別|すべて
建築中レポート
- 1. 2023年05月13日
-

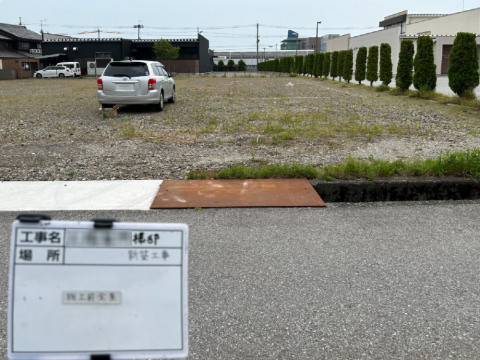

地鎮祭
本日、無事地鎮祭を執り行いました。
- 2. 2023年05月22日
-
改良工事
土地の改良工事がはじまります。
- 3. 2023年05月22日
-
改良工事
高強度のコンクリートの中にPC鋼の撚り線を入れたH型PCパイルを使った地盤改良をおこないます。
- 4. 2023年05月22日
-
改良工事
パイルを圧入するため、必要な深さまで掘削します。
- 5. 2023年05月22日
-
改良工事
掘削した孔に、油圧でパイルを圧入していきます。
- 6. 2023年05月22日
-
改良工事
高強度コンクリート杭を支持基盤まで圧入することで、確実に家を支えます。
- 7. 2023年05月22日
-
改良工事
パイル全ての施工深度を確認していきます。オートレベルで確実に貫入量を測定することができます。
- 8. 2023年05月22日
-
改良工事
打設が完了しました。パイルが地盤から出ているのは、パイルが支持層まで届いている証です。
- 9. 2023年05月23日
-
改良工事
基礎の形状に合わせて杭頭を切断処理していきます。
- 10. 2023年05月23日
-
改良工事
整地をして改良工事完了です。このあと基礎工事へとすすみます。
- 11. 2023年05月29日
-
基礎工事
基礎工事がはじまりました。図面に従って丁張りをおこない、建築する建物の位置を決定します。
- 12. 2023年06月04日
-
基礎工事
基礎工事がすすんでいます。掘削・砕石敷均しと終わり、防湿シートを張って捨てコンクリートの打設をおこないました。
- 13. 2023年06月12日
-
基礎配筋検査
基礎配筋が組み上がり、基礎配筋検査をおこないました。
- 14. 2023年06月16日
-
基礎工事
基礎ベースへの生コンクリート打設をおこないました。
- 15. 2023年06月23日
-
基礎工事
基礎の型枠をはずし、基礎工事が完了しました。
- 16. 2023年07月04日
-
土台据え
土台据えがはじまりました。土台を据える前に床下換気のための基礎パッキンを基礎の上に敷いていきます。
- 17. 2023年07月04日
-
土台据え
国産ヒノキの土台をしっかりと据えていきます。
- 18. 2023年07月04日
-
土台据え
大引を流し、床断熱材の施工を行いました。この後床下地の構造用合板を張り、土台据えの作業完了です。
- 19. 2023年07月12日
-
上棟がはじまりました
いよいよ上棟がはじまりました!見る見るうちに柱が立てられていきます。
- 20. 2023年07月12日
-
上棟がすすんでいます
2階の床組みが終わると構造用合板を敷き並べ、ビスでとめていきます。
- 21. 2023年07月12日
-
上棟がすすんでいます
上棟作業がすすんでいます。お昼過ぎには家のフォルムがわかるようになってきました。
- 22. 2023年07月12日
-
上棟一日目完了
ブルーシートで雨養生をおこない、上棟一日目の作業が完了しました。
- 23. 2023年07月18日
-
上棟二日目
上棟二日目の作業がはじまりました。大屋根の垂木を施工していきます。
- 24. 2023年07月18日
-
上棟二日目
垂木を施工した後は野地板張りをおこないます。
- 25. 2023年07月18日
-
上棟二日目
野地板張りの後は防水シートをしっかりと張っていきます。
- 26. 2023年07月18日
-
上棟二日目
大屋根の後は下屋も同じように作業をすすめていきます。垂木を施工し、野地板張りをおこないます。
- 27. 2023年07月18日
-
上棟二日目
耐力面材張りもすすみ、上棟二日目の作業が完了しました。
- 28. 2023年07月21日
-
外壁工事
気密性を高めるため、耐力面材の継ぎ目部分に気密テープ貼りをおこないました。
- 29. 2023年08月01日
-
外壁工事
外壁の透湿防水シート張りをおこないました。
- 30. 2023年08月01日
-
屋根工事
屋根工事がはじまりました。瓦桟の施工が完了し、機械を使って瓦揚げをおこなっています。
- 31. 2023年08月01日
-
断熱工事
内部では天井と壁の断熱工事が完了しました。吹付ウレタン断熱をしっかりと施工しました。
- 32. 2023年08月07日
-
屋根工事
瓦葺き工事が完了しました。
- 33. 2023年08月08日
-
外壁工事
外壁下地の施工がすすんでいます。

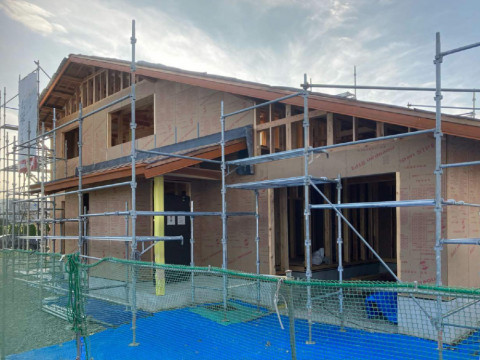

- 34. 2023年08月22日
-
外壁工事
軒天張りをおこない、外壁下地の施工がすすんでいます。
- 35. 2023年08月22日
-
内部工事
内部では天井下地の施工がすすんでいます。
- 36. 2023年09月01日
-
内部工事
天井羽目板張りがすすんでいます。
- 37. 2023年09月01日
-
外壁工事
外部では外壁下地の施工が終わり、ラス張りがはじまりました。この後外壁左官工事へとすすみます。
- 38. 2023年09月15日
-
外壁工事
外壁左官工事がはじまっています。モルタル下塗りが完了しています。
- 39. 2023年09月19日
-
内部工事

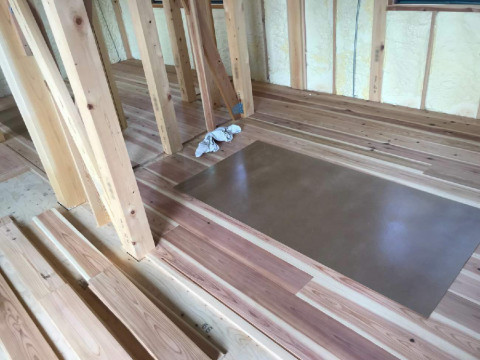

フロア張りをおこなっています。一枚一枚丁寧に無垢の杉フロアを張っていきます。
- 40. 2023年09月29日
-
外壁工事
外壁の仕上げ作業をおこなっています。ジョリパットを吹き付けた後、コテで押さえてパターンを付けていきます。
- 41. 2023年10月12日
-
内部工事
建具枠などの開口枠の取り付けと壁下地の施工をおこなっています。
- 42. 2023年10月17日
-
足場の解体
外壁工事が完了し、足場の解体をおこないました。
- 43. 2023年11月09日
-
内部工事
水廻りの造作工事がすすんでいます。
- 44. 2023年11月09日
-
内部工事
2階では石膏ボード張りがすすんでいます。
- 45. 2023年11月16日
-
内部工事
石膏ボード張りがすすんでいます。1階ではキッチンの施工が行われています。
- 46. 2023年11月21日
-
内部工事
小屋の天井羽目板張りをおこなっています。
- 47. 2023年11月22日
-
内部工事
小屋の壁材を張り終えました。壁材にはOSB合板を使用しています。
- 48. 2023年11月22日
-
左官工事
内部左官工事がはじまりました。石膏ボード継ぎ目へのファイバーテープ貼りとパテ処理がすすんでいます。
- 49. 2023年12月02日
-
クロス工事
和紙壁紙の施工が完了しました。
- 50. 2023年12月22日
-
完成
内部工事が完了し、完成しました。カーテンの取り付けも行い、いよいよお引き渡しです。
- 51. 2023年12月23日
-
祝!お引き渡し
本日、無事にお引き渡しさせていただきました。無垢の木のお家でのお暮らしをどうぞお愉しみください!末永いお付き合いをどうぞよろしくお願いいたします!
