米原市 S様邸

新築

地域別|すべて

米原市S様新築工事

建築中レポート

1. 2023年04月27日
地鎮祭

地鎮祭

本日、無事地鎮祭を執りおこないました。

2. 2023年05月02日
改良工事

改良工事

土地の改良工事がはじまります。

3. 2023年05月02日
改良工事

改良工事

高強度のコンクリートの中にPC鋼の撚り線を入れたH型PCパイルを使った地盤改良をおこないます。

4. 2023年05月02日
改良工事

改良工事

パイルを圧入するため、必要な深さまで掘削します。

5. 2023年05月02日
改良工事

改良工事

掘削した孔に、油圧でパイルを圧入していきます。

6. 2023年05月02日
改良工事

改良工事

高強度コンクリート杭を支持基盤まで圧入することで、確実に家を支えます。

7. 2023年05月02日
改良工事

改良工事

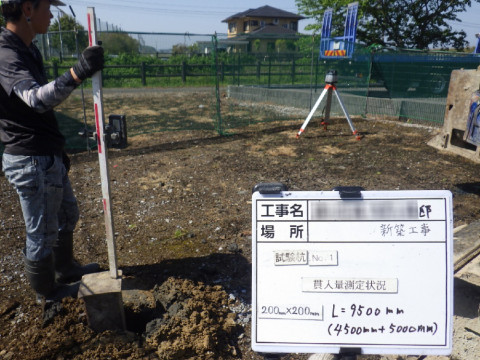

パイル全ての施工深度を確認していきます。オートレベルで確実に貫入量を測定することができます。

8. 2023年05月02日
改良工事

改良工事

打設が完了しました。パイルが地盤から出ているのは、パイルが支持層まで届いている証です。

9. 2023年05月03日
改良工事

改良工事

基礎の形状に合わせて杭頭を切断処理していきます。

10. 2023年05月03日
改良工事

改良工事

整地をして改良工事完了です。このあと基礎工事へとすすみます。

11. 2023年05月13日
基礎工事

基礎工事

基礎工事がはじまりました。図面に従って丁張りをおこない、これから建築する建物の位置を決定します。

12. 2023年05月18日
基礎工事

基礎工事

基礎工事がすすんでいます。防湿シート張りをおこない、捨てコンクリートの打設が終わりました。

13. 2023年05月23日
基礎配筋検査

基礎配筋検査

基礎配筋が組み上がり、基礎配筋検査をおこないました。

14. 2023年05月25日
基礎工事

基礎工事

基礎外周部の型枠を組んでスラブの生コンクリート打設をおこないました。打設した生コンクリートの表面を丁寧にならして、しっかりと乾燥させます。

15. 2023年05月30日
基礎工事

基礎工事

立ち上がり部の型枠を組み、生コンクリートを打設しました。生コンクリートをしっかり乾燥させて型枠を解体します。間もなく基礎工事完了です。

16. 2023年06月05日
基礎工事

基礎工事

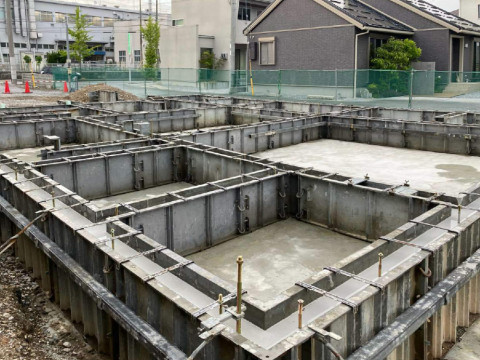

基礎の養生が終わり、型枠をばらしました。基礎の完成です。

17. 2023年06月05日
給排水設備工事

給排水設備工事

埋設配管の施工をおこなっています。ユンボで土を掘り、下水管と上水管を布設していきます。

18. 2023年06月07日
土台据え

土台据え

土台据えがはじまりました。基礎の上に基礎パッキンを敷き、その上に国産ヒノキの土台を据えていきます。

19. 2023年06月07日
土台据え

土台据え

土台を据え終わり、床断熱材の施工をおこないました。隙間に気密テープをしっかり貼り、気密性を高めます。

20. 2023年06月14日
上棟

上棟がはじまりました

いよいよ上棟がはじまりました。職人さんが柱・梁をチームワークよく組み上げていきます。

21. 2023年06月14日
上棟

上棟がすすんでいます

順調に作業がすすんでいます。屋根垂木を流し、ビスでしっかりと固定していきます。

22. 2023年06月14日
上棟

上棟がすすんでいます

屋根断熱材を施工しました。続いて屋根通気桟を垂木の上に施工していきます。

23. 2023年06月14日
上棟

上棟がすすんでいます

屋根通気桟の施工が終わると、野地板を張っていきます。防水シートを張り、屋根下地の完成です。

24. 2023年06月14日
上棟

上棟1日目完了

ブルーシートで雨養生をおこない、上棟1日目の作業が完了しました。職人のみなさん、安全な作業をありがとうございました!

25. 2023年06月15日
上棟

上棟2日目

上棟2日目は下屋の作業をおこないます。下屋の屋根断熱工事が完了しました。

26. 2023年06月15日
上棟

上棟2日目完了

耐力面材を張り終え、2日間の上棟作業が完了しました。

27. 2023年06月23日
屋根工事

屋根工事

瓦葺き工事がはじまりました。瓦揚げがすすんでいます。瓦桟と直交して施工しているのはタテ桟テープです。瓦の下に入った雨水をしっかり排水するために施工します。

28. 2023年06月23日
断熱工事

断熱工事

内部では壁の断熱工事がすすんでいます。柱と間柱の間に木質繊維断熱材を隙間なく施工していきます。

29. 2023年07月04日
屋根工事

屋根工事

瓦葺き工事がすすんでいます。下屋の瓦葺きが完了しました。

30. 2023年07月08日
内部工事

内部工事

内部では天井下地の施工がすすんでいます。

31. 2023年07月08日
外壁工事

外壁工事

外壁下地の施工がすすんでいます。

32. 2023年07月12日
屋根工事

屋根工事

瓦葺き工事が完了しました。太陽光パネルを設置する面には支持瓦を施工しています。

33. 2023年07月20日
外壁下地検査

外壁下地検査

外壁下地の施工が完了し、外壁下地検査をおこないました。

34. 2023年07月28日
外壁工事

外壁工事

外壁板張り部分の板張りがすすんでいます。

35. 2023年07月28日
内部工事

内部工事

内部では天井の羽目板張りがすすんでいます。

36. 2023年08月01日
外壁工事

外壁工事

外壁のラス張りをおこなっています。

37. 2023年08月01日
太陽光発電工事

太陽光発電工事

太陽光発電パネルの設置が完了しました。

38. 2023年08月08日
外壁工事

外壁工事

外壁左官工事がはじまりました。下塗りのモルタルをラスに塗り込み、クラック防止のためのファイバーネットをふせ込んでいきます。

39. 2023年08月12日
内部工事

内部工事

フロア張りをおこなっています。フロアには栗のフロア材を使用しています。

40. 2023年08月22日
外壁工事

外壁工事

外壁仕上げ塗りが終わり、外壁左官工事が完了しました。

41. 2023年09月02日
内部工事

内部工事

小上がりの畳コーナーの造作をおこないました。

42. 2023年09月10日
内部工事

内部工事

内部下地工事も大詰め、キッチン前収納の造作をおこなっています。

43. 2023年09月12日
足場の解体

足場の解体

樋工事が完了し、足場の解体をおこないました。

44. 2023年09月26日
内部工事

内部工事

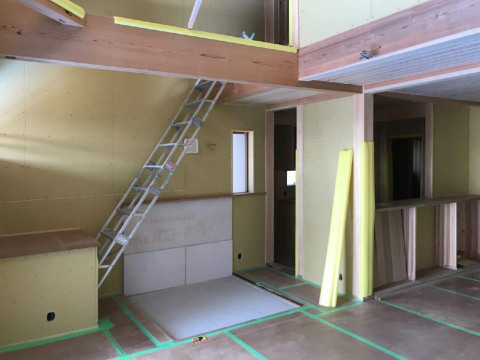

造作と壁下地の施工が終わり、石膏ボード張りがはじまっています。内部大工工事も大詰めです。

45. 2023年10月06日
内部工事

内部工事

石膏ボード張りが終わり、内部大工工事が完了しました。

46. 2023年10月16日
タイル工事

タイル工事

キッチンバックのタイル張りをおこないました。

47. 2023年10月16日
左官工事

左官工事

壁の漆喰塗り工事がはじまりました。まずは下処理、ファイバーテープを石膏ボードの継ぎ目に貼り、ビス穴などを埋めて平坦にします。

48. 2023年10月19日
左官工事

左官工事

ペレットストーブ廻りの石張りがすすんでいます。床の石張りは完了、これから耐火壁部分の作業に入っていきます。

49. 2023年10月24日
左官工事

左官工事

下塗りがすすんでいます。

50. 2023年10月30日
左官工事

左官工事

壁の漆喰塗りが完了しました。

51. 2023年10月30日
外壁工事

外壁工事

ウッドデッキを施工しました。デッキ材には高耐久のハードウッドを使用しています。

52. 2023年11月08日
内部工事

内部工事

鉄骨階段の取り付けをおこないました。

53. 2023年11月13日
養生の撤収

養生の撤収

内部工事が完了し、養生の撤収をおこないました。

54. 2023年11月17日
外構工事

外構工事

門柱が完成しました。後でポストを設置するために開口部分を設けています。

55. 2023年11月21日
外構工事

外構工事

土間コンクリートを打設する前に、コンクリートのひび割れ防止のためワイヤーメッシュを敷き込みます。

56. 2023年11月24日
外構工事

外構工事

土間コンクリートが完成しました。スリット部分には砕石を敷き込んでいます。

57. 2023年12月02日
お引き渡し

祝!お引き渡し

本日、無事にお引き渡しさせていただきました。無垢の木のお家でのお暮らしをどうぞお愉しみください!末永いお付き合いをどうぞよろしくお願いいたします!
